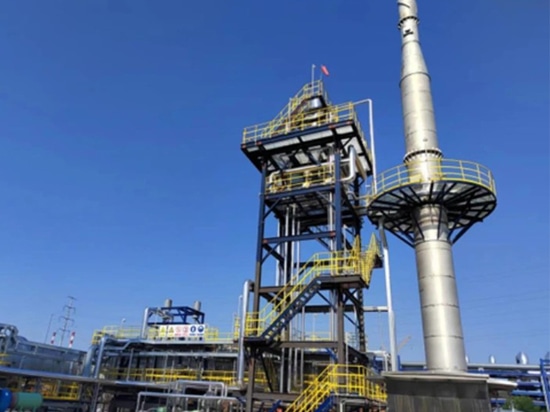

Sistema de oxidación térmica para tratar 300.000 toneladas/año de gases de escape PO/HP
{{{sourceTextContent.subTitle}}}
Tecnología eficiente de tratamiento de gases de escape para unidades de PO/HP de 300.000 t/año
{{{sourceTextContent.description}}}
Fecha de aceptación: noviembre de 2022
Lugar: Zibo, Shandong
Solución: TO (incinerador térmico de combustión directa)
Fuente de contaminación: PO/HP Fuera de gas
Capacidad: 13.600 Nm³/h
Este sistema de oxidación térmica por combustión directa está diseñado para tratar los gases de escape generados por una unidad de producción de óxido de propileno (PO) de 300.000 toneladas al año. El sistema puede tratar entre 9.418 y 13.316 kg/h de gases de escape en condiciones normales de funcionamiento. Durante el funcionamiento, el cliente presuriza el gas residual y lo transporta al quemador de la incineradora, donde se oxida a alta temperatura. La cámara de combustión garantiza un tiempo de permanencia suficiente para la oxidación completa, y la temperatura de los gases de combustión se mantiene entre 900-1.100°C.
La oxidación a alta temperatura produce una pequeña cantidad de NOx térmico y puntual. Para lograr una desnitrificación eficaz, se instalan boquillas de inyección de amoniaco en el horno en las zonas de temperatura adecuadas para el tratamiento SNCR. El calor liberado durante la incineración se recupera a través de una caldera de calor residual, que produce 2,5 MPaG, 226°C de vapor saturado a un ritmo de 9-12 t/h. La caldera de calor residual consta de tubos evaporadores, un reactor SCR, un economizador, un ventilador de tiro inducido y una chimenea. Tras la recuperación de calor, los gases de combustión son aspirados por el ventilador de tiro inducido y evacuados por la chimenea cumpliendo las normas de emisión.

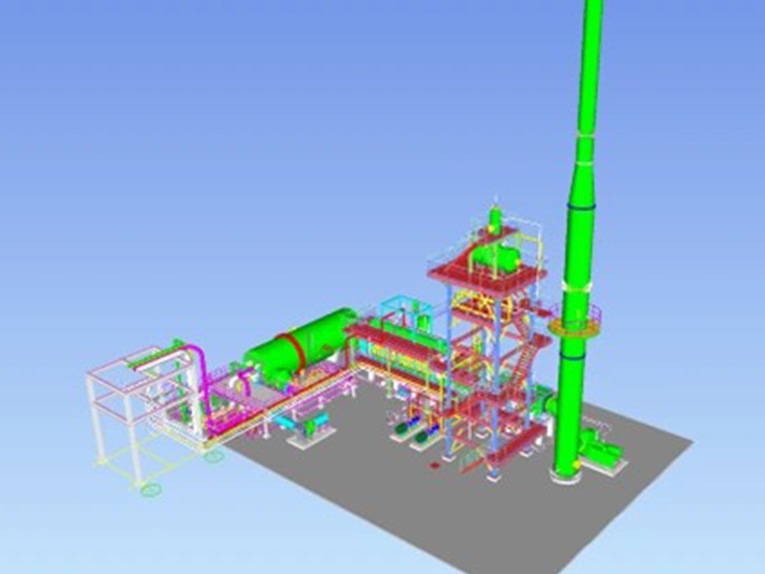

El sistema ocupa una superficie de aproximadamente 40 m × 25 m. La instalación de los equipos y el secado del horno finalizaron en mayo de 2022, y la entrega definitiva del sistema en noviembre de 2022.
